באר שבע> ערים > בית
פינוי בינוי באר שבע
ניתוח מתחמי התחדשות
7.1
מכפיל עיר
14
מתחמים מוכרזים
3,200 ש"ח
פער חדש/ישן
באר שבע מהווה את אחד ממוקדי ההתחדשות העירונית המבטיחים בישראל. עיריית באר שבע מובילה מדיניות תכנון שמטרתה לרכז ככל האפשר את הבנייה העתידית של העיר בתוך השטחים הבנויים הקיימים, ולא על קרקע פנויה בשוליה.
מתחם פינוי-בינוי דרך שמשון–המשחררים, באר שבע
מתחם פינוי-בינוי טוביהו–הצבי, שכונה ה', באר שבע
מתחם פינוי-בינוי יעקב אבינו – שדרות רגר, שכונה ד', באר שבע
מתחם פינוי-בינוי וינגייט, שכונה ג', באר שבע
מתחם פינוי-בינוי הצדיק מירושלים, שכונה ד', באר שבע
מתחם התחדשות עירונית בשכונה ג', באר שבע — מגרש מגורים ברחוב גוש עציון
הרובע הדרומי — מתחם טחנת הקמח, באר שבע
מתחם אימבר, כניסה לעיר העתיקה, באר שבע
רוצה להשקיע בחכמה
במתחמי ההתחדשות בעיר בבאר שבע?
הצוות שלנו מנתח מדי חודש עשרות פרויקטים כדי למצוא את היהלומים האמיתיים. השאירו פרטים לקבלת דו"ח יעוץ ללא עלות.
פינוי בינוי באר שבע 2026: מתחמי התחדשות עירונית בבאר שבע – כל מתחם לפי שכונה, ממרכז העיר ועד שכונה ד'
התחדשות עירונית בבאר שבע במספרים: 14 מתחמים ומכפיל של פי 7
במאגר המתחמים הממשלתי רשומים בבאר שבע 14 מתחמים של פינוי בינוי והתחדשות עירונית. יחד הם כוללים 1,955 יח"ד במצב הקיים ו-13,722 יח"ד במצב המתוכנן – מכפיל של כ-7.0. בגבעתיים, לשם השוואה, המכפיל באותו מאגר הוא כ-2.6. הפער הזה הוא המאפיין המרכזי של המתחמים בבאר שבע: כל דירה ישנה מפנה מקום לשש-שבע דירות חדשות.
הנתון השני חשוב לא פחות. מתוך כ-13,700 יח"ד מתוכננות, היתרים רשומים במאגר ל-242 יח"ד בלבד, כולן בשכונה ג'. כמעט כל ההיקף עדיין בשלבי אישור, הפקדה או בשלב ראשוני, ולכן מעמדה הסטטוטורי של כל אחת מהתוכניות הוא הנתון הראשון שיש לבדוק.
הסקירה נשענת על מסמכי התוכניות עצמן – מספר התוכנית, היקף הבינוי במצב הקיים ובמצב המוצע ומעמדה הסטטוטורי – ולא על מצגות שיווק. את המהלך מובילות המינהלת להתחדשות עירונית באר שבע ועיריית באר שבע, ומרבית המתחמים הוכרזו על ידי הרשות הממשלתית להתחדשות עירונית במסלול שבו העירייה היא הגורם המוביל.
פוטנציאל הבנייה: למה המכפיל בבאר שבע גבוה כל כך
השכונות הוותיקות בבאר שבע נבנו בצפיפות נמוכה, על מגרשים גדולים. בווינגייט ניצבים 173 יח"ד על כ-32 דונם, ובטוביהו–הצבי 409 יח"ד על כ-72.3 דונם – כ-5.4 ו-5.7 יח"ד לדונם בהתאמה. כאשר השטח רחב והבנייה הקיימת דלילה, התכנון החדש יכול להכפיל את מספר הדירות פי חמישה ויותר בלי לחרוג מצפיפות של שכונה עירונית רגילה.
המשמעות לבעלי הדירות כפולה. מצד אחד, יש פוטנציאל גדול להתחדשות. מצד שני, היקף כזה מחייב שיווק של אלפי דירות חדשות בשוק אחד, וההיתכנות הכלכלית של כל מתחמי ההתחדשות תלויה בקצב שבו השוק המקומי יכול לספוג אותן.
שכונה ד' – מתחם יעקב אבינו לצד מתחם הצדיק מירושלים

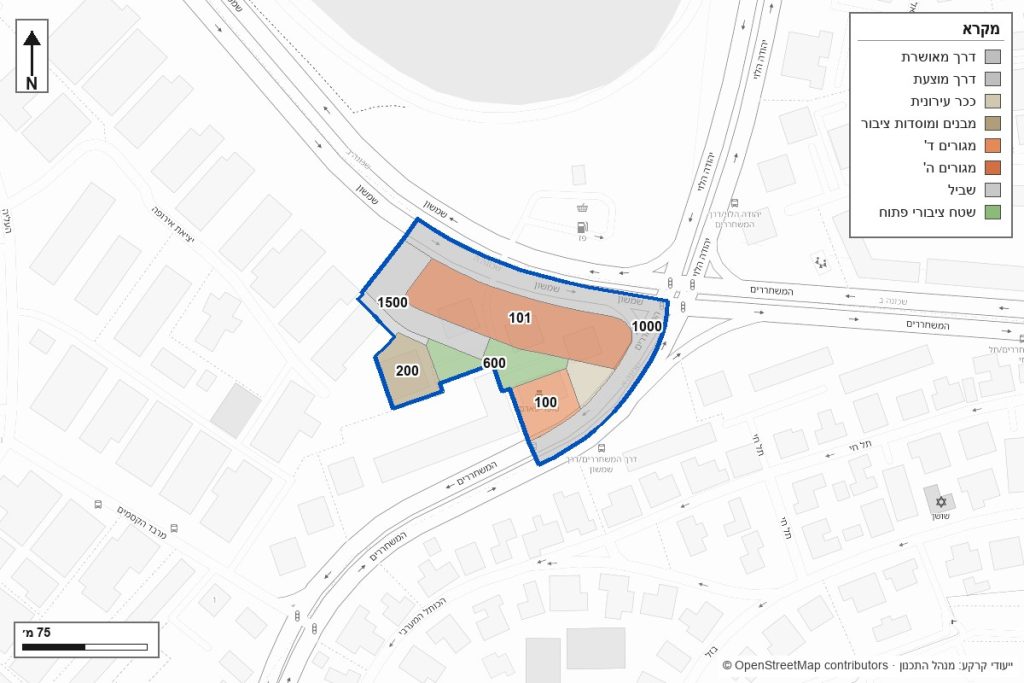

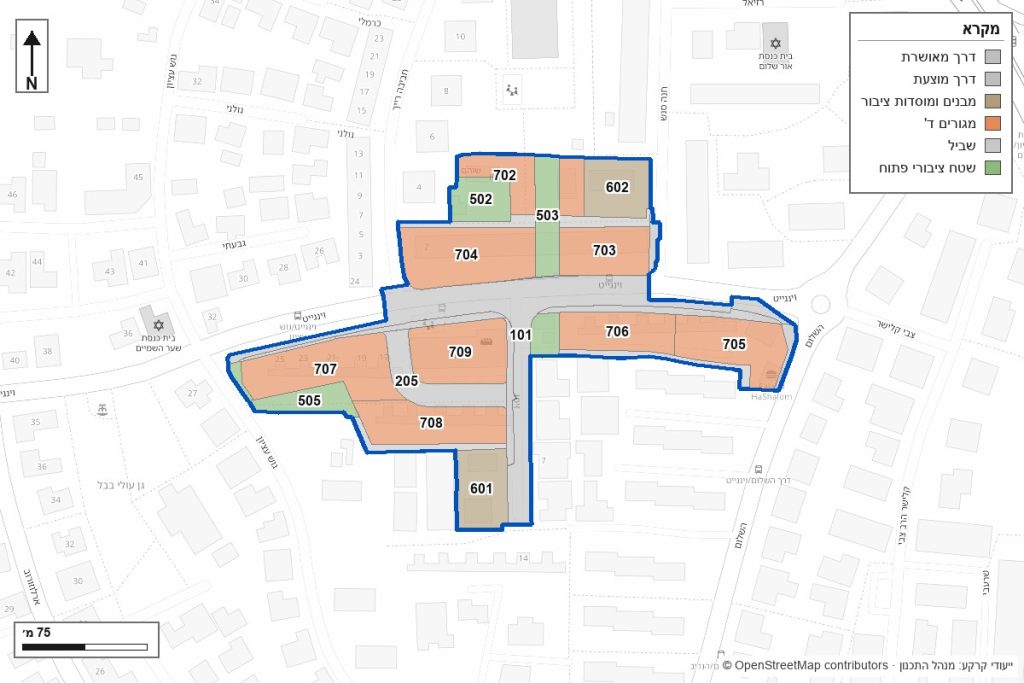

תמל/2049/א חלה על כ-33 דונם בין שדרות רגר ממזרח לרחובות שלמה המלך וראובן רובין ממערב, לאורך העורק המרכזי של דרום באר שבע. שישה מבנים ובהם 136 יח"ד יפנו מקום ל-874 יח"ד, במגדלים של עד 36 קומות לצד בנייה מרקמית, עם תעסוקה, מסחר ומבני ציבור. התוכנית קודמה במסלול הוועדה הארצית למתחמים מועדפים לדיור, ואושרה ב-13.02.2025.

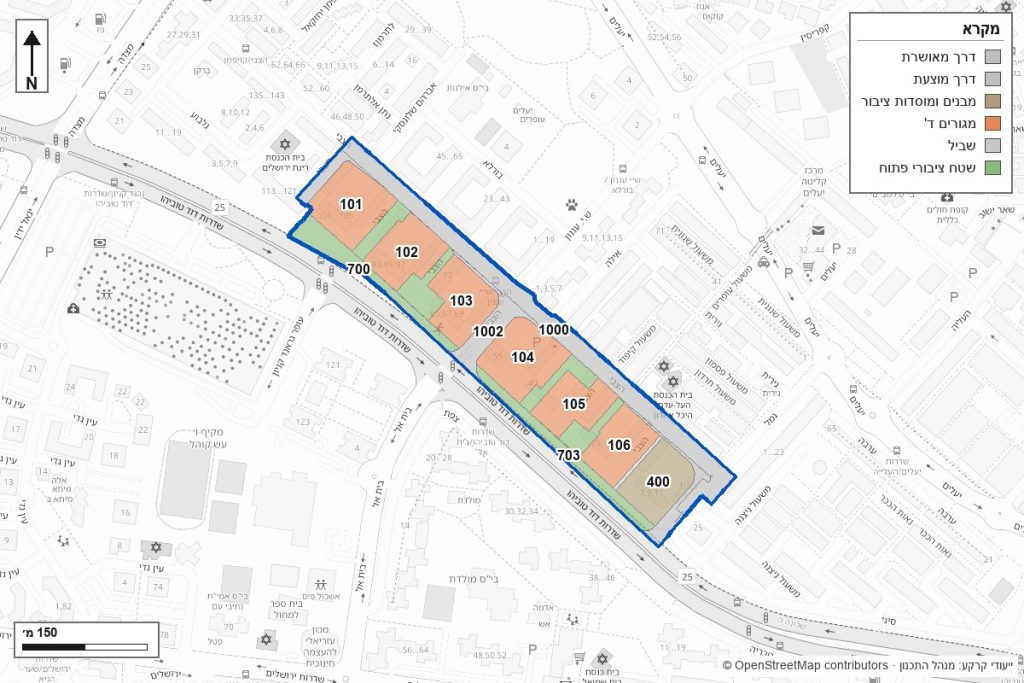

המהלך השני בשכונה ד׳ (605-0991604) גדול פי ארבעה בשטחו: כ-136.5 דונם, 265 יח"ד שיתחלפו בכ-1,679 יחידות דיור חדשות, מגדלים של עד 26 קומות וכ-44,220 מ"ר שטחי ציבור מבונים. מדובר ברובע שלם ולא בבניין בודד: מבין הדירות נקבעו 329 דירות קטנות ו-493 יחידות דיור מוקטנות. הוא הוכרז ב-22.12.2021, והתוכנית פורסמה להתנגדויות ב-20.08.2026.
שכונה ג' – וינגייט, גוש עציון ופוטנציאל הדיור הקטן
בשכונה ג' נמצא המתחם היחיד בבאר שבע שבו הוצאו היתרים לפינוי בינוי. תוכנית 605-0187609 ברחוב גוש עציון אושרה ב-13.12.2016 במסלול מיסוי, ומאחדת שלושה מגרשים בשטח של כ-11.75 דונם למגרש אחד עם 168 יח"ד. במאגר הממשלתי רשומה צמיחה מ-40 ל-242 יח"ד במתחם כולו, וכולן כבר אחרי רישוי.
וינגייט (605-1004928), הסמוך לה, גדול בהרבה: ארבעה מבנים טוריים ובהם 173 יח"ד, שבמקומם מתוכננות 927 יח"ד במגדלים של עד 25 קומות. בין הדירות נקבעו 185 דירות קטנות ו-185 יחידות דיור מוקטנות. וינגייט הוכרז ב-11.08.2019, והתוכנית עודכנה והופקדה מחדש לפי סעיף 106ב באוגוסט 2026.
שכונה ה' והשיכון הגבוה: טוביהו–הצבי
בין שדרות טוביהו לרחוב הצבי שבשכונה ה', חלה התוכנית 605-1337302 על כ-72.3 דונם. בניגוד לרוב השכונות הוותיקות, המבנים כאן בני 5–8 קומות, ובהם 409 יח"ד סביב חצרות פנימיות. ההצעה היא 2,537 יח"ד במבנים מרקמיים בני 10 קומות ובמגדלים בני 20 עד 32 קומות, תוך שמירה על טיפולוגיית החצר הפנימית שמאפיינת את השכונה. תנאי הסף קוימו ב-27.03.2026, והתוכנית טרם הופקדה.
מרכז באר שבע: אימבר, פסאז' שביט והעיר העתיקה

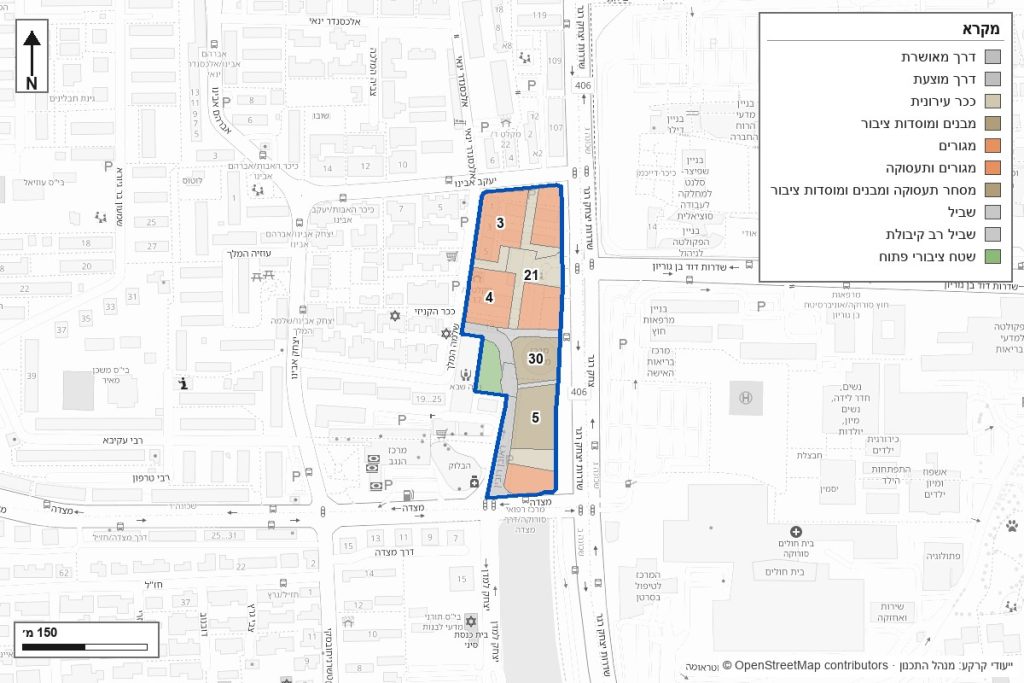

במרכז ההיסטורי פועלים שלושה מהלכים שונים. מתחם העיר העתיקה במאגר הממשלתי (605-0450627) הוא הגדול בעיר: 450 יח"ד במצב הקיים ו-3,000 במצב המתוכנן, בתוכנית מאושרת לפני מימוש. תוכנית אימבר (605-0798918), שאושרה ב-26.10.2025 על כ-35 דונם, מוסיפה עד 309 יח"ד לצד כ-8,000 מ"ר מסחר ושימור הבאר המערבית, בסמכות הוועדה המחוזית דרום.
פסאז' שביט (605-1370097), צמוד למדרחוב קק"ל, הוא דוגמה של חידוש ביוזמה ציבורית: אחרי שבית הקולנוע נשרף ב-2021 ונהרס ב-2024, מוצעות במקום 96 יח"ד במבנים של עד 10 קומות, עם מסחר בקומות הנמוכות וכיכר עירונית. תנאי הסף אושרו ב-01.12.2025.
המכפיל בכל שכונות באר שבע
הממוצע העירוני של פי 7 מסתיר פיזור. ברוב התוכניות שנסקרו היחס נע בין 5.4 ל-6.7: וינגייט כ-5.4 (173 ל-927), שמשון–המשחררים 6.0 (42 ל-252), שכונה ג׳ כ-6.1 (40 ל-242), טוביהו–הצבי כ-6.2 (409 ל-2,537), 605-0991604 כ-6.3, יעקב אבינו כ-6.4 והעיר העתיקה כ-6.7. אורות נמוך יותר, כ-4.8, ואורן חריג במיוחד – כ-15.3 (42 ל-641).
שני נתונים בולטים. טוביהו–הצבי, היחיד מבין המתחמים שנסקרו שבו הבנייה הקיימת בת 5–8 קומות, מגיע למכפיל דומה לשכונות הנמוכות בזכות מגדלים של עד 32 קומות. אורן, עם 42 יח"ד בלבד, מראה שמכפיל גבוה במיוחד נובע לעיתים מגודל השטח ולא מהבניין עצמו. בבדיקה כזו כדאי לברר כמה מהזכויות מיועדות לבעלי הדירות הקיימים וכמה לשיווק.
שינוי ייעוד: טחנת הקמח ומורדי הגטאות
חלק מההתחדשות בעיר אינו פינוי של דיירים אלא הסבת קרקע. ברובע הדרומי, מצפון למסילת הרכבת, מקודמת התוכנית 605-1483569 על כ-191 דונם של תעשייה ומלאכה ותיקה: רובע מוטה מגורים, עם כ-500 יח"ד בתכנון מפורט ופוטנציאל עתידי לכאלף נוספות. תנאי הסף קוימו ב-19.08.2026.
מורדי הגטאות – כפר דרום (605-1119643), בתפר שבין המרכז ההיסטורי לשיכון דרום, אושרה ב-08.09.2025 על כ-22.8 דונם. במקום כ-14 יח"ד צמודות קרקע לא מוסדרות יוקמו כ-284 יח"ד בשישה מבנים בני 5–20 קומות. מרבית הקרקע בבעלות רשות מקרקעי ישראל, ולכן מבנה הבעלות שונה מזה של מתחמי השיכון.
מתחם אורות, מתחם בן גוריון ומתחמים נוספים בבאר שבע
במאגר הממשלתי רשומים מתחמים נוספים שטרם נותחו לעומק: אורות (605-0907691), 176 יח"ד שיתחלפו ב-846, בתוכנית מאושרת לפני מימוש; אורן (605-0881524), 42 יח"ד ו-641 במצב המתוכנן; שמשון–המשחררים (605-0184234), 42 יח"ד שיתחלפו ב-252, שהודעה על אישורה פורסמה ב-19.08.2026; ביאליק שמעוני (605-1354968), 73 יח"ד ו-455 בתכנון. בשלב ראשוני נמצאים מרכז גילת (605-1153691), קרן היסוד, וגם בן גוריון (תמל/2074).
פרויקטי פינוי בינוי לפי מסלול: רשויות, מיסוי וותמ"ל
רוב המתחמים הוכרזו במסלול שבו עיריית באר שבע מובילה – אורות, אורן, העיר העתיקה, וינגייט והצדיק מירושלים. שכונה ג' הוכרזה במסלול מיסוי, ויעקב אבינו קודם בוועדה הארצית למתחמים מועדפים לדיור, כך שהליך האישור עקף את הוועדות המקומית והמחוזית.
המסלול משפיע על הקצב ועל מי שמחזיק בהגה. כאשר העירייה מובילה, יזמים נדרשים להתאים את ההגשה למדיניות ההתחדשות העירונית שלה. הגשה שחורגת ממדיניות העירייה היא סיבה שכיחה לתקיעות בוועדה המקומית, ואסטרטגיית ההגשה של היזם היא המשתנה הנשלט המרכזי בלוח הזמנים.
פינוי בינוי בבאר שבע: דירה חדשה מול דירה ישנה
המכפיל הגבוה אינו מתורגם כולו לדירות תמורה גדולות. בהצדיק מירושלים ובווינגייט שיעור ניכר מהתמהיל הוא יח"ד קטנות ומוקטנות, וזה חלק מהדרך שבה התוכניות מגיעות להיקף כזה. עבור בעלי הדירות בבניינים ישנים, השאלה הרלוונטית היא מה מוגדר בהסכם כדירת התמורה שלו, ולא כמה יח"ד יש בפרויקט פינוי בינוי כולו. לכן כדאי לבקש את פירוט התמהיל בכל בניין, ולא רק את הממוצע של התוכנית.
הזווית הכלכלית בהתחדשות עירונית: זכויות, ערך והיתכנות
תפקידו המרכזי של השמאי במיזמים כאלה הוא בדיקת הכדאיות הכלכלית לפי תקן 21 של הוועדה לתקינה שמאית. הבדיקה מוגשת בעיקר לוועדה המקומית, כבחינה של ברות הביצוע של התוכנית. היקף הזכויות קובע את מספר הדירות למכירה, אבל הערך שלהן בשוק המקומי קובע אם המיזם רווחי.
כאן נמצא ההבדל בין באר שבע לערי המרכז. כדי לכסות את עלות ההריסה, ההקמה ודירות התמורה, מיזם בעיר נשען על מספר גדול של דירות למכירה. תוכנית התחדשות עירונית שאינה מציגה כדאיות אינה מתקדמת, ומיזם שאינו עומד ברף הרווחיות לא יקבל מימון גם אם רוב הדיירים חתמו.
תכנון ובנייה: מה השתנה בשנים האחרונות
מאז 2019 עבר המוקד מבניינים בודדים לתכנון ברמת רובע. אורות הוכרז ב-26.03.2019, אורן ב-30.11.2020 והעיר העתיקה ב-02.08.2020; מאז אושרו יעקב אבינו (2025), אימבר ומורדי הגטאות (2025) ושמשון–המשחררים, והצדיק מירושלים ווינגייט הגיעו לשלב ההפקדה. הקצב הסטטוטורי התקדם, אבל הפער בין אישור לביצוע עדיין רחב: בכל אלה טרם נרשמו היתרים במאגר.
שני נושאים נשארים פתוחים גם אחרי האישור. הראשון הוא דמי הניהול: מעבר ממבנה נמוך למגדל של 25–36 קומות מקפיץ את ההוצאה השוטפת, ולכן הסכם מסודר מחייב את היזם לממן את הפער לתקופה מוגדרת מראש. השני הוא הפינוי עצמו: שכר דירה לכל תקופת ההקמה, וערבויות שנמסרות כתנאי מוקדם לפינוי ומספר ימים לפניו.
נושא שלישי הוא מחלוקות. ברובע של מאות יח"ד, מחלוקת של בעל דירה יחיד על תשלומי איזון, כיווני אוויר או תמורה לנכס חריג עלולה לעכב את המיזם כולו. מינוי מראש של שמאי מוסכם, שיכריע במחלוקות כאלה, מונע את המעבר לערכאות. באותו הסכם נכון לעגן גם עסקת נטו: כל תשלומי החובה החלים על העסקה מוטלים על היזם, והדיירים מוחרגים מכל דרישת תשלום.
איך בודקים פרויקט לפני חתימה
לפני כל החלטה בפינוי בינוי, שלושה נתונים מכריעים את התמונה: מספר התוכנית, מצב ההליך שלה – שלב ראשוני, תנאי סף, הפקדה, אישור או היתר; היקף יח"ד במצב הקיים ובמצב המוצע, כולל חלקן של הדירות הקטנות; והמסלול והסמכות – רשות מקומית, מיסוי, ועדה מחוזית או ותמ"ל. בעמוד זה מרוכזים ניתוחים של פרויקטים של פינוי בינוי לפי כתובת ומספר תוכנית, כולל המתחמים שנסקרו כאן, עם טבלת הזכויות, אבני הדרך ומעמד התוכנית.
שורה תחתונה: ההתחדשות העירונית בבאר שבע
באר שבע מתקדמת בהיקפים שאין להם מקבילה בגודל המכפיל: שכונות ג', ד' ו-ה' עוברות לתכנון ברמת רובע, המרכז ההיסטורי משלב שימור עם בנייה חדשה, ושטחי תעשייה ישנים מוסבים למגורים. רוב ההיקף עדיין לפני היתר, ולכן לוח הזמנים הוא הסיכון העיקרי.
לכל בעל דירה השאלה מתחילה בבניין שלו ובמספר התוכנית שחלה עליו. ניתוחי המתחמים שבעמוד זה מאפשרים לבדוק את שניהם לפני כל פגישה עם יזם.
